Koszty utrzymania i przygotowania działki

Tania działka może wymagać drogiego przyłącza, zjazdu, wymiany gruntu albo uregulowania dojazdu. Z kolei wysoka kwota pokazana jako ustawowe maksimum nie musi być faktycznym rachunkiem. Dlatego koszty trzeba rozdzielić na jednorazowe, cykliczne i warunkowe oraz przypisać każdej pozycji poziom pewności.

📄 Sekcja raportu: Koszty utrzymania🗺 Źródła: dane o mediach, MPZP, podatki lokalne i przepisy📍 Wynik: koszty jednorazowe, roczne i opłaty warunkowe
TL;DR

Koszty utrzymania działki w pięciu punktach

  1. Nie sumuj wszystkich maksimów jak pewnego rachunku.Część opłat powstaje tylko po określonym zdarzeniu, a część może podlegać zwolnieniu.
  2. Mapa mediów daje koszt orientacyjny.Warunki, moc, średnica, trasa i opłaty przyłączeniowe potwierdza właściwy gestor sieci.
  3. Podatek zależy od klasyfikacji i sposobu używania.Rada gminy uchwala stawki w granicach ustawowych; maksimum krajowe nie jest automatycznie stawką lokalną.
  4. Grunt i dojazd potrafią zmienić budżet najbardziej.Niwelacja, odwodnienie, wymiana gruntu i zjazd wymagają danych terenowych oraz ofert.
  5. Zostaw rezerwę i zakres.Kosztorys przed zakupem powinien pokazywać wariant niski, bazowy i ostrożny, a nie jedną pozornie dokładną kwotę.
01

Jakie koszty wiążą się z działką

Przed budową pojawiają się wydatki na przyłącza, zjazd, badania gruntu, niwelację, odwodnienie, ewentualne odrolnienie lub wyłączenie gruntu z produkcji oraz dokumentację. Po zakupie dochodzą podatki, utrzymanie drogi, koszenie, ogrodzenie i ochrona nieruchomości.

Osobną grupą są opłaty warunkowe. Opłata adiacencka może wiązać się ze wzrostem wartości po podziale, scaleniu lub budowie infrastruktury, a renta planistyczna z odpłatnym zbyciem po wzroście wartości wywołanym planem. Nie należy wpisywać ich do kosztorysu jako pewnych bez sprawdzenia przesłanek, uchwał i terminów.

Stawki i limity podatku od nieruchomości
02

Jak zbudować kosztorys przed zakupem

Każdą pozycję przypisz do źródła, zdarzenia i poziomu pewności:

01

Zbierz stan działki

Sprawdź powierzchnię, użytki, klasę gruntu, nachylenie, wodę gruntową, drogę i przebieg sieci.

02

Uzyskaj warunki

Poproś gestorów o warunki przyłączenia, a zarządcę drogi o informację dotyczącą zjazdu.

03

Oddziel opłaty pewne od warunkowych

Zaznacz, które koszty powstaną zawsze, które po podziale lub sprzedaży, a które tylko w określonym wariancie.

04

Sprawdź stawki lokalne

Użyj uchwały rady gminy, taryf gestorów i właściwej kwalifikacji gruntu zamiast samego maksimum krajowego.

05

Zbierz oferty i rezerwę

Dla robót ziemnych, przyłączy i zjazdu uzyskaj oferty oraz dodaj margines na zmianę trasy i nieprzewidziane warunki.

03

Poziomy wiarygodności kosztu

Kwota jest użyteczna tylko wtedy, gdy wiadomo, skąd pochodzi i co może ją zmienić.

Rodzaj danychJak go traktowaćCo zrobić dalej
stawka ustawowa maksymalnagórna granica, a nie automatyczna należnośćsprawdź uchwałę gminy i właściwą kategorię podatku
odległość do sieciwstępny składnik długości trasyuzyskaj warunki, punkt włączenia i ofertę wykonawcy
szacunek robót ziemnychorientacyjny zakres zależny od terenuwykonaj badania, bilans mas ziemnych i wycenę lokalną
opłata warunkowapotencjalny koszt po konkretnym zdarzeniusprawdź przesłanki, stawkę, uchwałę i termin
oferta wykonawcynajlepszy bieżący koszt dla opisanego zakresuporównaj zakres, VAT, materiały i ważność oferty
04

Jak raport porządkuje koszty działki

Sekcja łączy odległości do mediów, powierzchnię, nachylenie i dane prawne w tabelę kosztów jednorazowych oraz prawno-podatkowych. Wszystkie kwoty pozostają orientacyjne i są opisane źródłem albo założeniem.

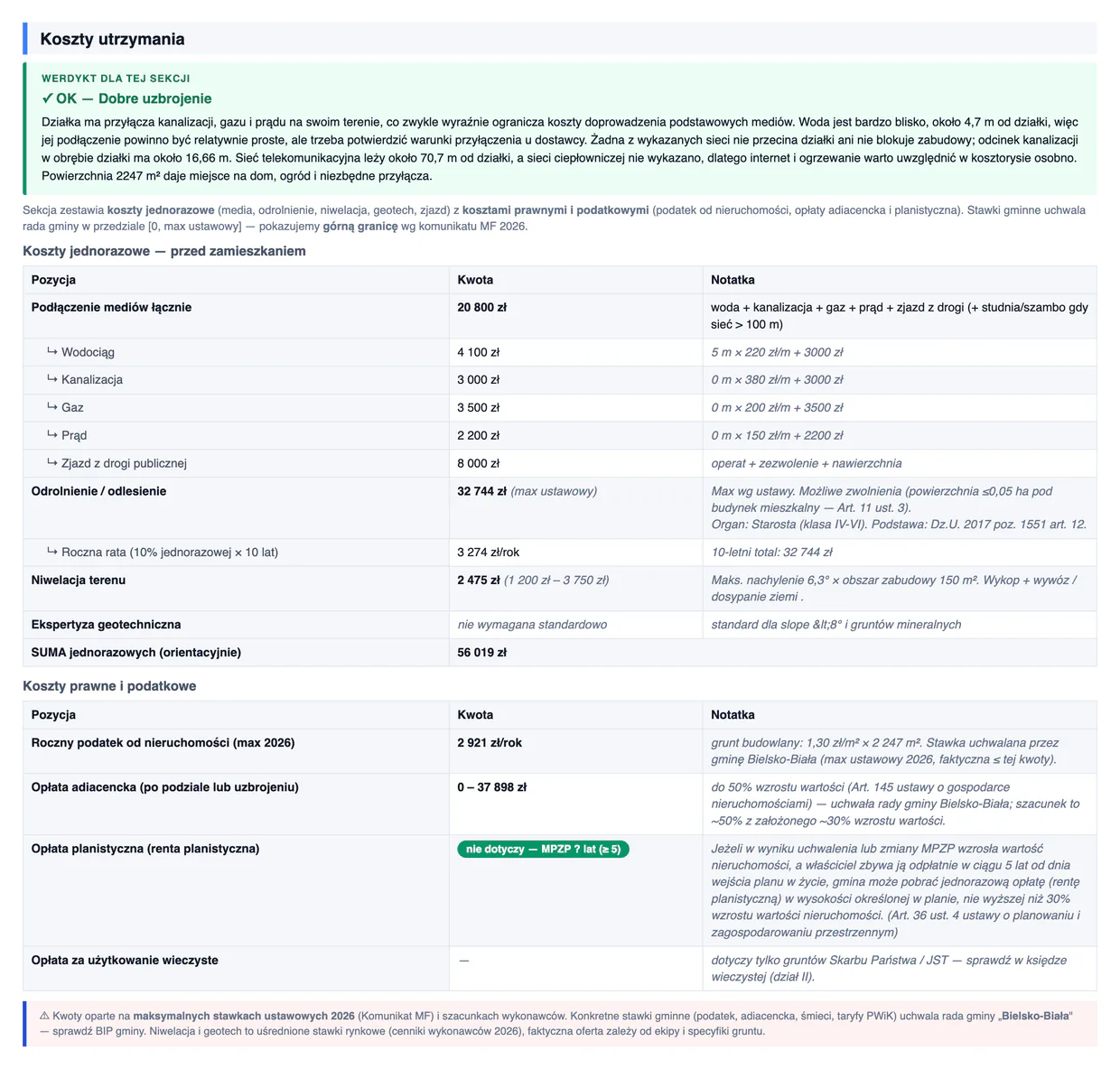

Sekcja raportu z orientacyjnymi kosztami przyłączy, zjazdu, przygotowania terenu, podatku i opłat związanych z działką
Dobre uzbrojenie ogranicza koszt mediów, ale tabela oddziela przyłącza, przygotowanie gruntu oraz opłaty prawne i podatkowe.
Przykład wyniku w raporcie
Media i zjazdwoda, kanalizacja, gaz, prąd i dojazd
20 800 zł
Koszty jednorazowesuma orientacyjna z odrolnieniem i niwelacją
56 019 zł
Podatekmaksimum użyte do wariantu ostrożnego
2 921 zł/rok
Chcesz sprawdzić konkretną działkę? Raport pokaże tę sekcję razem z mapą, źródłem i datą danych.
05

Dlaczego jedna suma może wprowadzać w błąd

Koszt mediów liczony z mapy nie zna punktu włączenia ani wymagań technicznych operatora. Podobnie szacunek niwelacji nie zastępuje projektu i rozpoznania gruntu. Te pozycje należy traktować jako rezerwę do czasu otrzymania dokumentów i ofert.

Maksymalna stawka podatku lub ustawowa należność za wyłączenie gruntu nie oznacza, że dokładnie taka kwota zostanie naliczona. Znaczenie mają lokalna uchwała, klasyfikacja, powierzchnia faktycznie wyłączana, zwolnienia i sposób wykorzystania nieruchomości.

Co zrobić z wynikiem: jeśli ta informacja może zmienić decyzję o zakupie albo projekt, otwórz wskazane źródło i sprawdź datę danych. Dopiero wtedy ustal, czy potrzebny jest dokument, pomiar lub opinia specjalisty.
06

Najczęstsze pułapki

PUŁAPKA 01

Maksimum jako faktura

Górna granica stawki służy do ostrożnego scenariusza, ale nie zastępuje lokalnej uchwały i decyzji organu.

PUŁAPKA 02

Prosta linia do sieci

Przyłącze może wymagać dłuższej trasy, przekroczenia drogi, zgód właścicieli lub rozbudowy sieci.

PUŁAPKA 03

Brak kosztu drogi

Udział w drodze, jej urządzenie, odwodnienie i późniejsze utrzymanie mogą obciążać właścicieli.

PUŁAPKA 04

Jedna oferta bez zakresu

Niska cena może nie obejmować projektu, materiałów, odtworzenia nawierzchni, geodezji lub podatku VAT.

FAQ

Koszty utrzymania działki - najczęstsze pytania

Zależy od powierzchni, kwalifikacji podatkowej, lokalnej stawki, drogi, zabezpieczenia i sposobu użytkowania. Roczny podatek trzeba policzyć według uchwały właściwej gminy, a pozostałe wydatki oszacować indywidualnie.

Mapa daje odległość orientacyjną. Potrzebne są warunki od gestorów, punkt włączenia, parametry przyłącza, uzgodniona trasa oraz oferta obejmująca projekt, roboty i odtworzenie terenu.

Nie. Minister ogłasza górne granice, a rada gminy ustala własne stawki, które nie mogą ich przekroczyć. Trzeba też ustalić właściwy rodzaj podatku i kategorię gruntu.

Nie. Zależy od zdarzenia powodującego wzrost wartości, podstawy prawnej, uchwały i indywidualnego postępowania. Sama możliwość podziału nie oznacza automatycznej opłaty.

Co do zasady temat pojawia się przy odpłatnym zbyciu w ustawowym okresie, gdy uchwalenie lub zmiana planu zwiększyła wartość nieruchomości i plan określa stawkę. Wymaga to sprawdzenia konkretnej sytuacji.

Nie. Raport porządkuje ryzyka i buduje orientacyjny budżet. Wiążące koszty wymagają warunków, projektu, decyzji organów i aktualnych ofert.

Policz pełny koszt, zanim porównasz ceny działek

Raport oddzieli koszty jednorazowe, roczne i warunkowe oraz pokaże, które kwoty wynikają z danych, a które wymagają decyzji lub oferty.

Zobacz przykładowy raport
Źródła i podstawa danych
podatki.gov.pl · stawki i limityuchwały podatkowe gminwarunki gestorów sieciMPZP, EGiB i dokumenty nieruchomości

Artykuł ma charakter informacyjny. Dane mapowe, statystyczne i automatyczna analiza nie zastępują dokumentu urzędowego, pomiaru, badania ani projektu wymaganego dla konkretnej działki. Przed zakupem potwierdź kluczowe informacje u właściwego organu, operatora lub specjalisty.
